别墅地源热泵系统安装周期要多久?
在装修前,别墅用户比较关心,地源热泵系统比较复杂,其安装时间节点,以及安装周期要多长?新宜能以嘉怡别墅xx号为例,您可以大致了解整个安装的流程和时间了。
1.现场技术交底。工程部负责人和安装技师,与装修方一起到达现场,依据地源热泵系统施工图,确定安装事项,并确认装修水电完成安排进场具体时间,共1天。

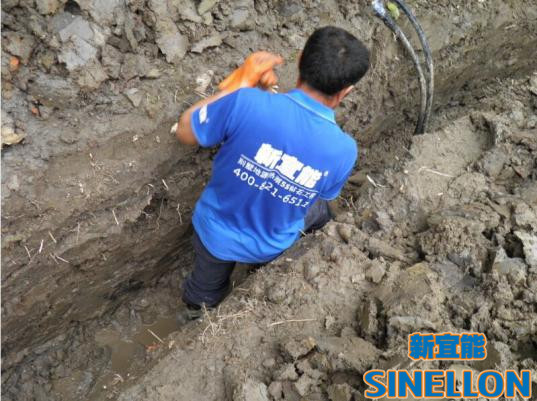

2.钻井进场。从设备材料进场,到钻井结束回填验收,含中途雨天休息2天,共10天。

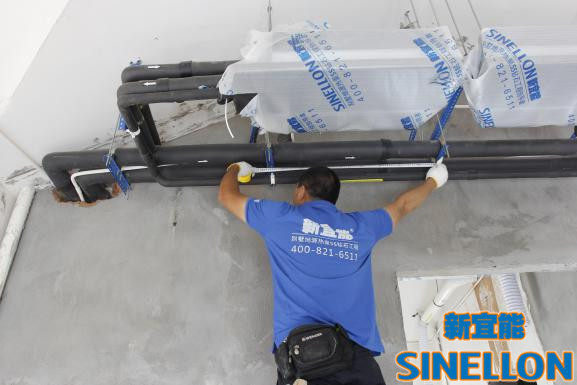

3.室内空调进场。从空调内机进场,到空调隐蔽工程验收,空调内机13台,共18天。

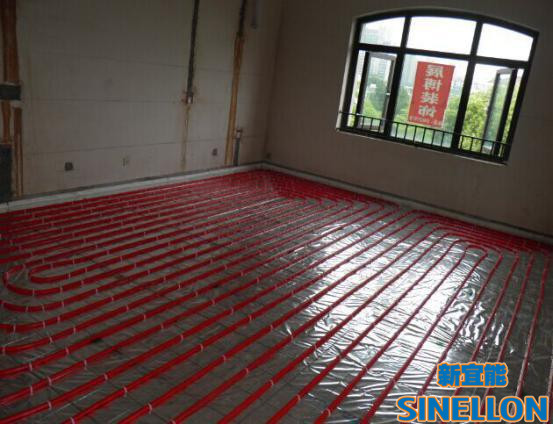

4.室内地暖进场。装修防水做好,场地清理,具备安装地暖条件,从进场到验收共5天。
5.机房安装。主机及水处理设备,安装调试约7天。
6.全面竣工调试。包括空调、地暖、新风、热水等调试并交付使用,约3天。
以上总计时间约44天。其中,只有地暖安装5天时间里,其他装修工种,需要停工配合,其他时间段都是可以和装修同时施工的,而且室外钻井和室内空调可以同时进场施工。
所以地源热泵系统因项目大小不一,安装周期大约需要40-60天。
嘉怡别墅别墅外型
嘉怡别墅xx号于5月初,签订了新宜能《5S钻石工程标准》安装合同。各项工序在有序进行中,预计10月底初竣工结束,以下是施工过程。
6月20日钻井挖沟回填验收结束
6月25日空调隐蔽工程验收结束
7月4日地暖铺设验收结束
地源热泵系统安装周期长短,与施工组织设计,以及各方相互配合有密切关系。新宜能严格执行《5S钻石工程标准》,要求施工人员按照约定时间进场,并通过验收。当然,时间周期重要,质量更加重要,新宜能主张在确保工程质量的基础上,尽量缩短工期,提高效率。
